由江苏仪化信息有限公司(以下简称“我公司”)承建的仪征化纤公司数据中心机房隐患治理项目于2019年7月2日顺利通过验收。
仪征化纤公司数据中心机房是仪征化纤公司信息化基础设施及应用系统安全稳定的基础和核心。机房自1992年投入运行以来已有26年,在2002年ERP上线之前进行了小范围的整修,随着仪征化纤公司的发展,业务不断扩容,数据中心无论从环境到布局存在多方面的安全隐患。2018年数据中心机房隐患治理列入了整改计划,项目于2018年11月1日开工,本次隐患治理涉及消防、精密空调、UPS、配电系统、动环监控系统、光缆切割、服务器及交换机迁移等,项目实施过程中,我公司制定了详尽的实施方案,内容涉及了整治时间进度、影响分析、搬迁方案及保障措施等。为保障仪征化纤公司信息系统不间断运行,经多方调研与讨论,项目组决定边整治变搬迁,先整治一个区域,完成后做好封闭,先行搬迁,待搬迁完成后再整治剩余区域。 在实施机房搬迁前项目组逐一完成机房运行环境检查工作,确认需要迁移的网络设备、服务器、存储等硬件设备及其辅助设备和材料,并对需迁移的设备进行分类统计,收集与整理机房的设备连接文档,网络拓扑图、平面布置图等,为搬迁做好准备,形成文档,完成备品备件及工器具的准备工作,做好人员分工,落实责任到人。为不影响仪征化纤公司日常经营生产活动从2019年1月3日开始利用夜间时间逐步完成华为云桌面系统、公文、EM、档案、视频系统、一卡通系统、产品复称系统、门户网站托管、TBM、HSE、ERP比对系统、仪化巡检打点系统、虚机系统、IC卡等应用系统的切换,最后在1月12日完成网络割接,网络设备、LIMS、MES及实时数据库系统搬迁,实现切换一次成功。搬迁完成后,于3月18日完成机房剩余部分的治理改造。

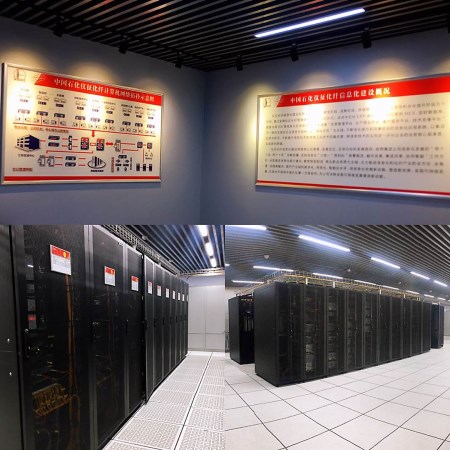

验收会上专家组听取了我公司对整个项目实施的内容、实施过程、实施成果汇报,并现场演示数据中心动环监控系统,阐述了机房管理的智能化,同时还组织验收专家组参观机房。 专家组充分肯定了项目建设成果,并对机房后期的建设提出了宝贵建议,一致同意该项目通过验收。
